印尼計畫在30座城市興建垃圾發電廠,垃圾掩埋場逐漸飽和

閱讀時間 10 分鐘
印尼計畫在30座城市興建垃圾發電廠,垃圾掩埋場逐漸飽和

雅加達每日8,000噸垃圾,考驗這項計畫

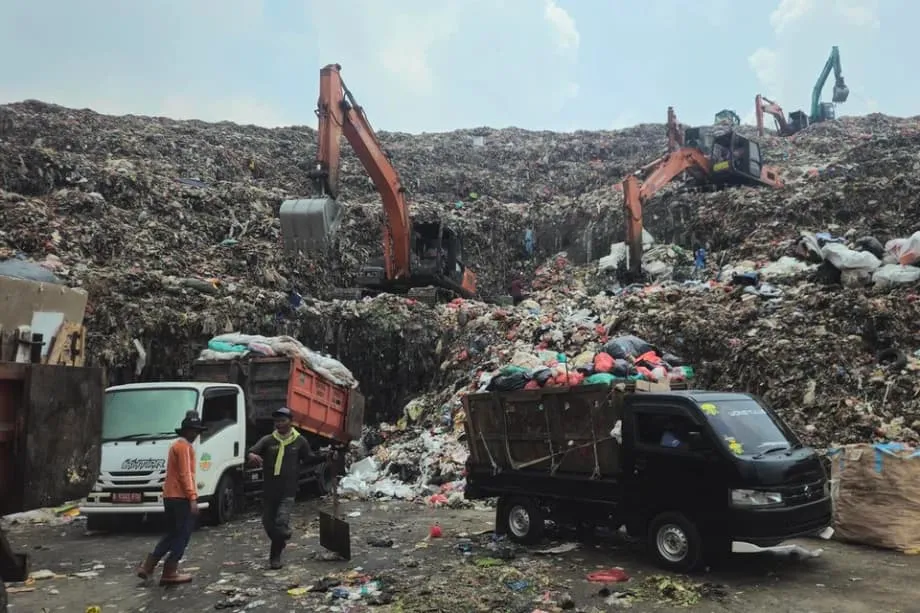

印尼正籌備興建數十座大型垃圾焚化發電廠,勿加泗的班達爾格邦預定設施,凸顯這項做法的迫切性與限制。自1989年以來,這座垃圾掩埋場收受雅加達大部分垃圾,占地約110公頃,目前已接近飽和。首都現在每天產生約8,000噸垃圾,遠高於十多年前的水準。

目錄
  1. 雅加達每日8,000噸垃圾,考驗這項計畫
  2. 設施預定地點與處理量
  3. 垃圾如何轉化為電力
  4. 焚化爐處理後的殘留物
  5. 興建與營運費用由誰負擔
  6. 時程涵蓋多個不同里程碑
  7. 污染防治將決定健康風險
  8. 班諾沃案例凸顯地方支持的重要性
  9. 回收業與拾荒者也須納入新體系
  10. 氣候效益取決於焚燒的垃圾種類
  11. 重點整理

班達爾格邦規劃興建的第一座設施,每天可處理約1,000噸垃圾,約為雅加達目前每日垃圾量的八分之一,顯示首座焚化廠只是更大型垃圾管理園區的起點。其餘垃圾仍須仰賴收集、分類與處理系統來處理。

印尼全國每天產生數十萬噸垃圾,地方收集、分類與處置系統一直難以跟上。政府希望至少在30座城市興建現代化垃圾發電設施;隨著採購作業推進,官員也提到計畫設置33或34處。

截至2025年10月22日,這項計畫既是對垃圾掩埋場問題的緊急應對,也牽涉大規模興建與融資。每座廠預計耗資2兆至3兆印尼盾,約新幣1億5,600萬至2億3,400萬元。支持者表示,受控焚燒能大幅減少須掩埋的垃圾量,並穩定供電。批評者則質疑污染防治、氣候效益、成本,以及這類設施對回收業和靠回收垃圾中有用物資維生者的影響。

歐洲與東北亞國家使用焚化技術已有多年。印尼面臨的挑戰,是如何讓這項技術適用於由數百個地方政府管理的垃圾系統,同時讓鄰近社區充分了解計畫並保障民眾生計。

廣告

設施預定地點與處理量

規劃中的設施通常每天可處理約1,000至2,000噸都市垃圾。班達爾格邦是較早推動的地點之一,日惹、茂物、三寶瓏及其他城市也有計畫正在籌備。部分提案將焚化廠與分類站及轉運設施結合,先集中垃圾,再運送至處理廠。

丹格朗提案中的設施設計處理量約為每天2,000噸。望加錫正籌備一座發電容量為20百萬瓦(MW)的廠。印尼目前唯一一座規模相近的大型設施位於東爪哇,每天焚燒約1,600噸垃圾。

官員表示,新設施可將須掩埋的垃圾體積減少最多90%。多數設施的目標是減量約80%至90%。送進垃圾掩埋場的垃圾減少,可降低所需掩埋空間,也可能減少火災、疾病及滲出液帶來的風險;滲出液是垃圾排出的受污染液體。

雅加達每天沉重的垃圾量,說明為何計畫先聚焦大型場址,再將模式擴展到其他地區。班達爾格邦的長期目標,是把全市垃圾收運與可回收物及有機物分類線連結,再從剩餘垃圾中回收能源。最終,將不再需要那麼多卡車把垃圾運往露天垃圾場。

垃圾如何轉化為電力

多數規劃中的設施預計採用混合都市垃圾直接焚燒技術。垃圾車會將垃圾卸入收料廠房,再由起重機把垃圾送進焚化爐。移動式爐排則將垃圾送過高溫燃燒程序。

焚化爐的熱能會把水加熱成蒸汽,再由蒸汽帶動渦輪機發電,供應電網。廢氣經過多道淨化程序後才由煙囪排出,灰渣則收集起來,送往處置場,或經處理後評估是否再利用。

這些設施設計為全天候連續運轉,所產生的電力可提供基載電力,也就是穩定供應,而非風力或太陽能發電那種隨時變動的輸出。視設施規模與地點而定,單一廠區可供電給數萬戶家庭,並支援中型城市的用電需求。

廣告

印尼垃圾中含有很高比例的濕食物殘渣,另外還有塑膠、紙張、紡織品及其他材料。水分會降低垃圾燃燒所能產生的能源,因此焚燒前先分類並去除水分會有幫助。進廠垃圾的品質與送達噸數同樣重要。

能源與礦產資源部副部長尤利奧特・丹戎表示,政府計畫擴大這項計畫,並依據地方垃圾組成與城市需求採用不同技術。他提出發電及生產新型燃料的推動方向:

我們正在草擬新的總統法規,為垃圾發電技術訂出更明確的定義。計畫是在30座主要城市興建設施,從2029年起,各地電網新增20 MW電力。

若30座城市各新增20 MW,總發電容量將達600 MW。較早的統計列出全國17項提案,總發電容量超過100 MW。因此,新計畫涵蓋更多地點,也預計帶來更大的電力供應。

焚化爐處理後的殘留物

焚燒會留下兩種主要固體殘渣:底渣與飛灰。底渣是在燃燒後留下的殘渣,有時可用於建築工程,但必須先經處理並通過安全檢測。飛灰則包括從廢氣中捕集的細微粒子與污染物。

飛灰可能含有重金屬與其他有害物質,必須妥善穩定化處理,並送往安全的垃圾掩埋場。因此,垃圾體積減少後,仍須有處置設施安全處理剩餘物料。

要讓設施持續運轉,投資內容也必須包括可靠的灰渣處理、運輸與處置系統。若能安全再利用,成熟的供應鏈可逐步降低成本與環境風險。開發商與地方政府也必須在取得可靠融資前,為兩種灰渣訂出明確處理計畫。

興建與營運費用由誰負擔

政府表示,將以愛國債券的收益協助支付前期成本。這類政府債券向民眾與機構銷售。預期融資將結合公私部門資金,政府機關與企業合作將是標準模式。

印尼主權財富基金丹納塔拉負責規劃專案架構,並協調500多個地方政府。官員表示,已有100多家國內外企業表達興趣,準備加入財團,負責設計、融資、興建及營運設施,合作協議期間長達多年。

廣告

每座廠估計耗資2兆至3兆印尼盾,所反映的不只是焚化爐本身的成本。設施還需要高溫燃燒設備、污染防治系統、灰渣處理設施,以及連接電網的設備。這些組件攸關運轉效能與公共安全。

電廠收入主要來自兩個來源:地方政府按每噸垃圾支付進場處理費,國營電力公司PLN則依固定費率購電。進場處理費是設施收受並處理垃圾的費用。

印尼允許外資完全持有非危險廢棄物管理企業,這可吸引來自焚化經驗豐富國家的技術業者。公私部門合作可分攤財務壓力,並透過契約分配責任與風險。

貸款機構與開發商需要確保地方預算編列穩定的進場處理費、與PLN簽訂具約束力的購電協議,以及取得可預期的垃圾供應。地方政府也必須確信設施能安全運作。公開監測數據並讓社區參與監督,有助於減少爭議與延誤。

時程涵蓋多個不同里程碑

2025年發布的總統法規擴大了都市垃圾管理範圍,不再僅限於把垃圾轉化為電力。若條件許可,也可將垃圾轉化為合成燃料及其他可用產品。合成燃料是經由轉化程序製成,而非直接以可使用形態取得的燃料。

官員的目標是在2027年底前,完成約33座城市的設施;第一批計畫則於2025年底在10處啟動。尤利奧特提出的電力推進時程從2029年開始。這些日期分別代表計畫啟動、預定完工,以及預計新增城市電網供電的不同階段。

協調部長祖基菲利・哈山在雅加達一場頒獎活動上表示,普拉伯沃・蘇比安托總統支持加快部署這項技術:

普拉伯沃・蘇比安托總統已批准加快在都市地區運用環保技術管理垃圾。

垃圾處理系統與計畫推動時程的主要日期及里程碑如下:

  • 1989年:班達爾格邦開始收受雅加達大部分垃圾。
  • 2025年:總統法規擴大都市垃圾轉化的範圍,納入發電、合成燃料及其他可行產品。
  • 2025年底:第一批計畫預定在10處啟動。
  • 2027年底:當局目標是在約33座城市完成設施。
  • 自2029年起:依尤利奧特提出的計畫,30座主要城市的電網將各新增20 MW電力。
廣告

政策制定者也在檢討適用於開發商的稅務規定,以及大型設施的處理門檻。印尼的分權體制由數百個縣市負責垃圾收集與處置,因此難以統一分類作法、垃圾掩埋場標準及費用安排。

若能建立包含採購範本、績效基準與排放申報規則的全國性架構,可協助地方政府推動專案進入施工階段,避免延宕多年。與PLN的電網規劃及地方公共工程預算協調,也同樣是如期推進的必要條件。

污染防治將決定健康風險

大型垃圾掩埋場周邊社區早已面臨煙霧、異味與水污染問題。印尼曾發生嚴重垃圾災害,包括2005年造成多人死亡的勒烏維加加山崩,以及2023年規模龐大的薩里穆克提火災。班達爾格邦附近居民長期反映惡臭與地下水受污染,呼吸道疾病也一直是令人憂心的問題。

以受控焚燒取代露天傾倒,可減少垃圾掩埋場火災與甲烷逸散。但若設備、操作或監督不足,焚化爐本身也會帶來健康與環境風險。因此,政府規劃的設施是否能成功,不只取決於焚燒大量垃圾的能力。

現代化設施會採用高溫,並讓垃圾在焚化爐內停留足夠時間,以促進完全燃燒。接著由廢氣處理系統去除不同污染物。袋式集塵器可捕集粒子,洗滌塔可中和酸性氣體,活性碳則可捕捉戴奧辛、呋喃及汞等物質。

連續排放監測系統可將讀數傳送給主管機關,並向公眾公開結果。維護時程與緊急停機程序同樣不可或缺。只有設備妥善安裝並操作,防護措施才會發揮作用;若監測不定期或標準含糊,社區仍有理由感到憂慮。

部分歐洲國家正討論對焚化廠課徵碳稅,歐盟也不再將焚化視為綠能或再生能源。對印尼而言,這樣的政策背景使透明的排放申報與審慎評估氣候影響,成為計畫推動的重要環節。

班諾沃案例凸顯地方支持的重要性

泗水的班諾沃設施,提供了與鄰近社區溝通的經驗。初期反對意見主要關注設施可能對生計與日常生活造成的影響。營運業者與市府官員則透過定期溝通、補償制度、聘用地方人力,以及改善道路與公共設施回應訴求。

廣告

居民表示周遭環境變得更乾淨、害蟲減少,但偶爾出現的異味與滲出液問題仍須處理。這段經驗顯示,取得公眾支持有賴看得見的改善措施、問題發生時的補救作法,以及對設施運作方式的說明。

新計畫可透過開放日、易於查閱的營運資訊,以及即時公開排放讀數,回應居民疑慮。社區監督小組也能讓鄰近居民參與發現問題,並在爭議擴大前協助解決。

培訓、醫療照護與獎學金等社會計畫,也能讓更多人共享利益。即使設施在技術上完善,若居民覺得決策過程排除他們,或家園受影響時得不到實際回應,工程仍可能延宕。

回收業與拾荒者也須納入新體系

印尼的非正式垃圾經濟支撐著數以萬計的民眾,他們在垃圾掩埋場與社區集貨場收集、分類可回收物。若快速轉向集中式焚化廠,而可販售或回收的材料被直接送進焚化爐,可能衝擊這些人的收入。

倡議人士也警告,若合約要求城市多年來持續供應垃圾,可能帶來問題。倚賴穩定垃圾流量的電廠,可能促使業者焚燒更多材料,包括可回收塑膠。採購合約條款將影響發電計畫究竟是支持還是削弱回收目標。

各城市可依照垃圾處理層級規劃處理方式,依優先順序安排垃圾處置。首先是減量,其次是再利用與回收;能源回收則處理剩餘、無法以符合經濟效益的方式回收或堆肥的材料。

合約可納入最低回收目標,以及將有機垃圾從掩埋處置中分流的目標;也可避免設施要求不利於這些目標的垃圾品質或數量保證。投資不應只用於焚化廠,也須投入分類中心與資源回收設施,將有用材料分離出來。

拾荒者可透過契約分類人員、接受安全訓練的員工,或供應潔淨回收物的合作社成員等身分,加入新體系。醫療保險、防護裝備與穩定薪酬,可讓轉型改善工作條件,而非造成收入損失。班達爾格邦附近社區已要求參與新模式,因此工程開工之際,制定公平的轉型計畫至關重要。

廣告

氣候效益取決於焚燒的垃圾種類

食物垃圾按重量計占印尼垃圾的最大宗。有機物在垃圾掩埋場分解時會產生甲烷,這種溫室氣體在數十年尺度上的增溫效應強於二氧化碳。研究人員估計,甲烷占印尼食品供應鏈排放的大多數。

焚燒有機垃圾可避免部分甲烷排放,但焚燒塑膠會釋出來自化石碳的二氧化碳。氣候效益取決於收集與分類方式、燃燒效率,以及電廠供電取代的是哪種電力來源。

生命週期評估會比較垃圾處理系統各階段的排放,而非只看焚化爐本身。這類評估顯示,只要設施符合嚴格的污染防治標準,且城市持續推動積極的回收與堆肥,現代焚化技術的淨溫室氣體排放量可能低於露天傾倒與傳統垃圾掩埋。

近期一項針對爪哇各省會城市的分析估計,若以焚化取代未受管理的垃圾掩埋,排放量最多可減少約40%。分析估算,平準化發電成本約為每度0.044美元,大致符合目前的全國電價。平準化成本是比較設施全生命週期發電成本的方法。

同一項分析估計,若設施容量與垃圾供應充足,光是這些城市的焚化發電量,在2025年就可能超過每年200萬兆瓦時。這項估算須以具備所需設施,且有足夠適合焚燒的垃圾送達為前提。

印尼電力系統仍高度仰賴燃煤。在燃煤電力被垃圾發電取代的情況下,相較於電網較潔淨的國家,每單位電力可能減少更多排放。若為提高能源產出而增加塑膠焚燒,則會提高排放並削弱回收工作。

這項計畫預期能帶來最佳成效的做法,是將有機物堆肥或厭氧消化、完善回收,以及焚燒剩餘垃圾結合,並採行嚴格污染防治標準。厭氧消化是在無氧環境下處理有機物。垃圾發電在印尼更廣泛的能源轉型中仍只占一小部分,無法單獨解決氣候挑戰。

廣告

印尼也透過新法令重啟國際碳交易管道,希望吸引投資,投入可驗證減排成效的專案。垃圾減量所帶來的甲烷減排,是全球氣候行動的重要焦點。垃圾發電設施是否符合資格,將取決於印尼國內規定與國際標準,而目前這些標準對焚化持審慎態度。

碳市場若要具公信力,必須有明確申報、獨立查證,以及與更廣泛的減廢策略相互連結。這項計畫除了潛在的財務機會,也面臨眼前的實務挑戰:可靠收運、安全營運、持續回收與公眾監督。

重點整理

  • 印尼計畫至少在30座城市興建垃圾發電設施;隨著採購作業推進,官員提到的設置地點為33或34處。
  • 班達爾格邦規劃中的第一座設施每天可處理約1,000噸垃圾,相較之下,雅加達每天產生約8,000噸垃圾。
  • 每座廠預計耗資2兆至3兆印尼盾。愛國債券與公私部門融資將支援興建;丹納塔拉負責協調專案,PLN則負責購電。
  • 第一批計畫預定於2025年底在10處啟動。當局目標是在2027年底前完成約33座城市的設施,尤利奧特提出的電力推進計畫則於2029年開始。
  • 設施目標是將垃圾體積減少約80%至90%,但灰渣仍須經過處理、檢測與安全處置。
  • 污染防治、持續監測、社區參與,以及保障拾荒者權益,是計畫推動轉型的關鍵。
  • 針對爪哇各省會城市的研究估計,相較於未受管理的垃圾掩埋,排放量可減少約40%;實際成效取決於垃圾組成、回收情況與電廠表現。
分享本文
